丁香五月网正在中文字幕_免费观看羞羞的事情网站_自拍亚洲欧美少妇_99久久人妻无码专区免费_亚洲综合无码爆乳app_国产丝袜女王调男奴AV_被水电工侵犯系列AV_欧美黄色大片一级在线看_欧美激情三级免费_国产成A人亚洲精ⅴ品无码性色

歡迎來到海南中園建設集團有限公司!
13322024859
首頁 > 課堂
傳統后澆帶施工弊病多?預封閉工藝了解一下!
2025-03-17 16:30:36

瀏覽403次

沉降后澆帶預封閉施工工藝對傳統的后澆帶預封閉方式進行了改進,具有施工速度快、節省施工場地、基層無需處理可直接施工防水層、成型效果好等特點,并且大大加快了后澆帶預封閉的施工進度。既不影響主體結構沉降,又能解決地下室防滲漏和室外工程的正常插入,可以保證地下室裝修與主體同步、室外工程與外墻、裝修同步,確保工程進度的同時保證工程質量。實現配套先行,地庫提前回填,同時保證后澆帶在主體結構封頂14天后澆筑。

工藝流程

地庫頂板后澆帶預封閉技術示意圖

操作要點

1
預制蓋板模具制作

模具采用木方進行制作,預制蓋板規格1.2m*1.2m*0.15m(長*寬*高),模具總寬度尺寸比后澆帶寬度寬40cm,長度為1.2m。模具高度15cm。模具制作完成后可周轉使用,在使用過程中需注意對模具的成品保護。

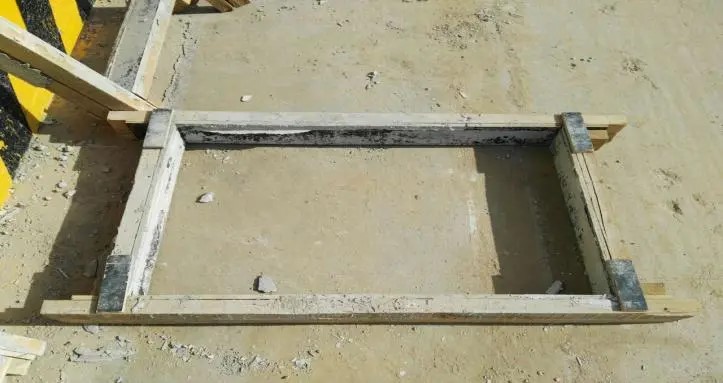

預制蓋板模具

2
預制蓋板鋼筋綁扎

鋼筋工根據模具尺寸進行鋼筋下料,采用三級鋼直徑16@200雙層雙向,并進行鋼筋的綁扎。鋼筋綁扎完畢后需預埋吊鉤,便于后續的吊運。預制蓋板需間隔3米留置一個ф300的孔(板鋼筋不斷開)。

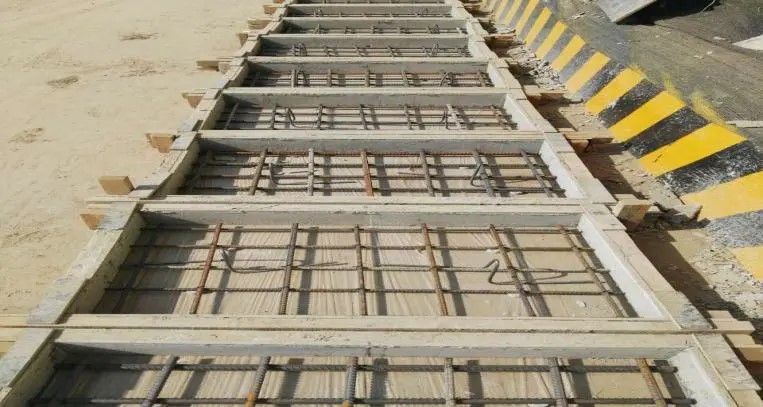

預制蓋板鋼筋綁扎

3
蓋板混凝土澆筑

蓋板鋼筋綁扎完畢后,澆筑混凝土,混凝土采用主體結構澆筑時的余料進行澆筑,節約材料,澆筑完畢后及時進行覆膜養護,養護時間不得少于7天。

成型后效果

4
預制混凝土蓋板現場安裝

1、安裝前準備工作

對后澆帶內已經硬化的混凝土施工縫表面進行鑿毛處理,剔除松散的石子,用高壓水槍沖以露出堅硬的水泥及石子為宜。后澆帶內的鋼筋應按施工圖紙中鋼筋的間距進行調整,安排專人對鋼筋進行恢復,對脫綁的鋼筋進行滿綁。后澆帶內鋼筋有油污、浮銹等現象安排專人進行清理干凈。后澆帶的模板及其支模架體系進行檢查,支撐系統采用獨立支撐體系,大橫桿間距1.2-1.8m、立桿間距0.9m必須搭設穩固,有足夠的剛度和強度。模板與已澆筑混凝土面搭接不少于100mm,接縫嚴密,板底平整度≤2mm,與已澆筑混凝土高低差≤2mm。支模架及模板應有足夠的強度、剛度及穩定性。模板應嚴密不漏漿,且應保證砼施工后新舊砼沒有明顯接搓。將后澆帶內的雜物等清理干凈。安放預制蓋板前,鋼筋及模板應經過監理單位驗收。

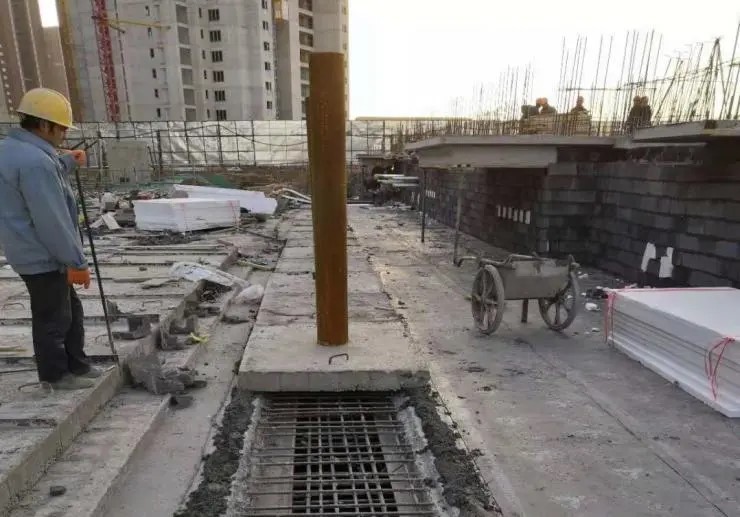

后澆帶高壓水槍清理效果

2、預制蓋板安裝

通過塔吊將預制蓋板吊至后澆帶指定位置,人工進行安放,預制蓋板按照從后澆帶一側向另一側依次安放的順序,預制蓋板每隔3米放置一個有ф300的圓孔的蓋板,且在后澆帶端部及拐彎處放置一個有圓孔的蓋板。

在蓋板上安放DN300鑄鐵管(高度比回填土厚度高200mm),鑄鐵管插入蓋板內100mm深,四周用水泥砂漿密實,確保鑄鐵立管安裝牢固,作為以后混凝土的澆筑孔,方便以后后澆帶內混凝土的澆筑,以防自密實混凝土在拐彎處因阻力增大,自密實混凝土難以繼續向前流動。

鑄鐵立管安裝完畢后,采用膠帶進行臨時封口處理,避免在后澆帶混凝土澆筑前,雜物掉進后澆帶里面,無法清理。

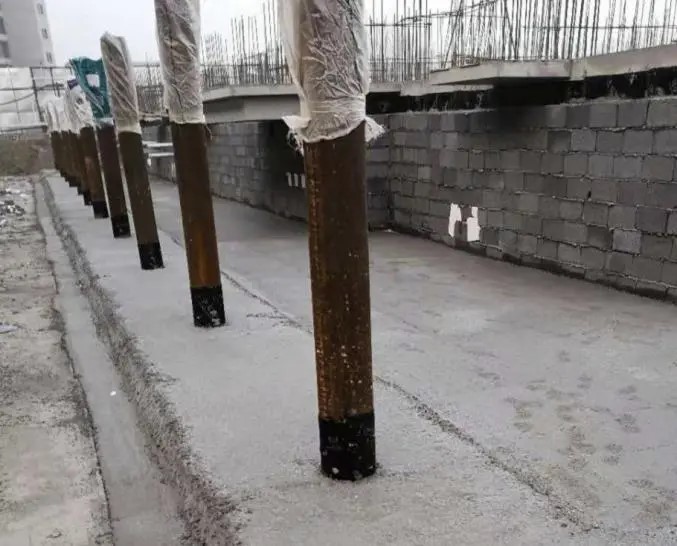

預制蓋板安裝

3、防水及保護層施工

防水施工前進行找平層施工,防水可一次性施工到位,遇鑄鐵管按管根節點防水做法進行施工,鑄鐵管防水高度2m(高于回填土200mm),防水施工完畢后進行防水保護層施工,施工時需注意對鑄鐵管的成品保護,后澆帶處預制蓋板做一遍防水附加層,每層比蓋板寬300mm。

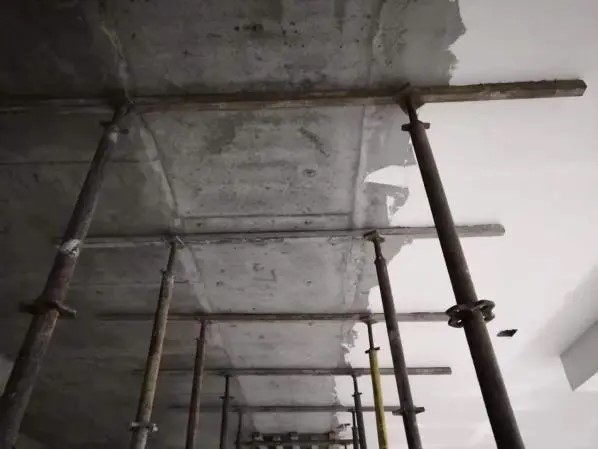

車庫頂板防水施工

車庫頂板防水保護層施工

4、土方回填施工

在澆灌孔混凝土管四周1m遠以內,不得用推土機、鏟運機填土,不得用壓路機壓實;只能用人工鏟土回填,用人工分層夯實。以免將預制鋼筋混凝土擠偏,造成防水層破壞。

5、后澆帶混凝土澆筑

后澆帶達到主體封頂后14天,開始澆筑后澆帶,采用自密實微膨脹混凝土通過鑄鐵管進行后澆帶澆筑。每根立管混泥土澆筑至與回填土標高一致,混凝土達到強度后,將立管上部割除,采用SBS卷材進行立管上部封堵防水處理。

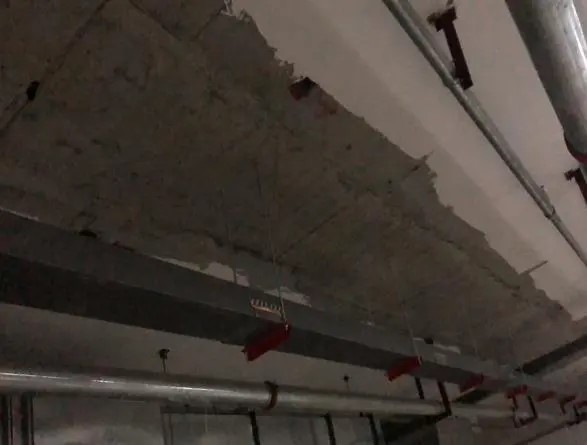

后澆帶成型效果

6、園林景觀綠化施工

在進行園林景觀施工過程,避免車輛直接碾壓立管。立管處做好相應標記。

7、注意事項

1)所用材料和半成品、成品進場后,應做質量檢查和驗收,其品種、配比、規格、性能必須符合設計和有關標準的要求。

2)鑄鐵立管安裝時,需注意立管底禁止伸入后澆帶內。

3)混凝土需采用自密實微膨脹、抗?jié)B混凝土。

4)后澆帶采用獨立支撐體系。

5)在預制蓋板封閉前,需對后澆帶部位進行檢查、處理,保證滿足后澆帶混凝土澆筑前的作業條件,在報監理驗收合格后方可進行封閉。

6)在進行土方回填施工時,需配備車輛指揮人員,按照指定路線進行土方運輸,避免對立管的破壞,且在回填立管四周土方時,禁止采用機械夯實,需采用人工進行分層夯實。

聯系我們

地址:海南省??谑旋埲A區金貿西路17號世貿茶業城三樓
Email:zyjt8999@163.com
電話:13322024859
傳真:0898-66766964
劉先生:13322024859

掃描微信二維碼
關注更多裝飾資訊

Copyright ?2016 海南中園建設集團有限公司 版權所有      瓊ICP備16000651號-1
歐美色綜合一區二區三區| 一本最新视频在线观看| 亚洲v无码国产精品色| 亚洲熟妇男女啪啪视频| 國產精品久久無碼一區二區三區網| 亚洲精品日韩不卡| 久久久成人综合亚洲欧洲精品| 特级做a爰片毛片免费| 国产又粗又大视频| 午夜精品久久久久久不卡欧美一级| 在线看福利影| 国产又爽又黄无码无遮挡免费软件| 麻豆19禁A片在线观看| 精品欧美一区二区久久久伦| 在线观看无码一区二区三区| 色婷婷久久免费网站| 一级毛片黄久久久免费播放器| 99re视频这里只有精品| 国产精品久久久久久无码不卡| 国产亚洲品久久久久久久无码| 婷婷丁香五月天亚洲一区| 秘密影院久久综合亚洲综合| 久久精品国产亚洲影视麻豆| 无码专区在线视频播放| 欧美日韩动漫中文第一区| 伊人网视频在线观看| 无码任你躁国语版视频趴开| 日韩av无码专区免费| 超级黄~老鸭窝色综合久久| 大地视频在线观看免费高清| 韩国无码一区二区三区免费视频 | 日本精品中文亚洲| 国产老熟女精品V| 伊人激情网少妇av春色| 国产成人久视频免费| 最好看的2018中文字幕免费 | 在线亚洲欧洲日本国产处| 黄色a级片免费观看| 九九精彩视频第一页| 曰皮全部过程免费视频| 国产成人免费视频99|
